貨櫃裝的是家具還是空氣:40HQ 材積與落地成本

貨櫃裝的是家具還是空氣:40HQ 材積與落地成本

採購常問的一個問題是:同樣 300 間客房的家具套組,為什麼有的專案裝 23 個 40HQ,有的要 35 個?答案在出廠包裝的外尺寸。外箱能不能整除貨櫃內寬 2,350 mm 與內高 2,690 mm,決定櫃內留下多少無效空隙,也決定海運費裡有多少比例付給空氣。這個變數在結構設計階段就定了;等到訂艙,能動的只剩併櫃方式。40HQ 理論容積 76.2 CBM、實務裝載上限約 68 CBM,後面每一項落地成本都從這裡往下算。

從製造基地跨越數千公里的越洋海運、清關報關、內陸陸運,直至搬運進飯店客房就位安裝,是一場對抗材積空間(CBM)、重力震動與現場工期的極限物理消耗戰。若採購決策僅聚焦於家具出廠報價,卻忽視了包裝材積的浪費(運送空氣)、海運貨損風險以及現場複雜組裝的工時黑洞,最終將導致海運貨櫃暴增、零件撞傷無法替換、現場安裝公差失控,以及開幕日期被迫後延。

上德家具以 B2B 價值工程 (VE) 與 供應鏈落地成本精算 (Landed Cost Engineering) 為核心,把 40HQ 貨櫃 3D 裝載運算、半預組裝模組化結構與 ISTA 3A 包裝測試放進同一張落地成本表。


一、 跨國家具採購真實落地成本 (Landed Cost) 數學模型

在資產財務精算中,單件家具的真實落地成本並非出廠價,而是涵蓋所有跨國摩擦係數的總和:

Landed Cost=PFOB+COcean(CBM)+CCustoms+RiskDamage+CLabor(Δt)+LossDelay\text{Landed Cost} = P_{\text{FOB}} + C_{\text{Ocean}} (\text{CBM}) + C_{\text{Customs}} + \text{Risk}_{\text{Damage}} + C_{\text{Labor}} (\Delta t) + \text{Loss}_{\text{Delay}}

其中關鍵變數:

+-------------------------------------------------------------------------+
|                  40HQ 貨櫃積載率:粗放包裝 vs 上德 CBM 最佳化            |
+-------------------------------------------------------------------------+
|  【傳統粗放全組裝包裝 (容積率僅 60% ~ 65%)】                             |
|   ┌─────────────────────────────────────────────────────────────────┐   |
|   │ [大型沙發]      [巨型床頭板 (運送大面積空氣)]   [不規則空隙浪費] │   |
|   └─────────────────────────────────────────────────────────────────┘   |
|    ➔ 300 間客房需耗費 35 個 40HQ 貨櫃 ➔ 鉅額海運費與碳排浪費           |
|                                                                         |
|  【上德半預組裝 3D 模組化積載 (容積率高達 90% ~ 92%)】                   |
|   ┌─────────────────────────────────────────────────────────────────┐   |
|   │ [剛性核心滿銲] [平板延伸件高密排列] [抽屜內部空間再利用]        │   |
|   └─────────────────────────────────────────────────────────────────┘   |
|    ➔ 300 間客房僅需 23 個 40HQ 貨櫃 ➔ 現省 12 個貨櫃 (省數百萬運費)    |
+-------------------------------------------------------------------------+

二、 40HQ 貨櫃 CBM 空間幾何演算法與積載率突破

標準 40 呎高櫃(40HQ)的內部尺寸為 12.03m×2.35m×2.69m12.03\text{m} \times 2.35\text{m} \times 2.69\text{m},理論容積為 76.2 CBM76.2\text{ CBM},實務裝載極限通常為 68 CBM68\text{ CBM}。

上德家具在結構設計階段即導入 CAD 3D 裝櫃幾何運算:

  1. 箱體模數化:所有家具外包裝尺寸均為貨櫃內部寬度(2,350mm)與高度(2,690mm)的整除模數,消除頂部與側邊的「無效空氣縫隙」。
  2. 空間嵌套技術(Nesting):利用大型活動櫃體的內部中空結構,嵌套包裝扶手椅或床頭櫃,實現空間二度利用。
  3. 容積率:以床頭板、衣櫃與扶手椅為主的客房套組實測,貨櫃空間利用率可從約 65%65\% 提高到 92%92\%;沙發與造型單椅為主的公區套組外形不規則,通常只到 78% 左右。
+-------------------------------------------------------------------------+
|               上德半預組裝 (KD) 現場快拆結構裝配模型                     |
+-------------------------------------------------------------------------+
|  [工廠端高精滿銲核心骨架] ──► 確保幾何垂直度與 100,000 次疲勞強度       |
|             │                                                           |
|  [現場端 M8 內外牙導向快拆接口] ──► 4 顆螺栓 3 分鐘精準鎖固 (零公差累積) |
|             │                                                           |
|  [平板包裝高密度延伸板材] ──► 體積壓縮 60%,防撞 L 護角 100% 物理防護   |
+-------------------------------------------------------------------------+

三、 ISTA 3A 國際運輸包裝防護體系

跨國海運常面臨船舶橫搖(Roll)、縱搖(Pitch)以及吊裝衝擊。上德所有出廠家具外包裝均通過 ISTA 3A (國際安全運輸協會) 嚴苛驗收:

ISTA 3A 國際安全運輸測試與上德包裝防護規範

檢驗項目 (Test)測試條件與模擬環境上德包裝防護配置

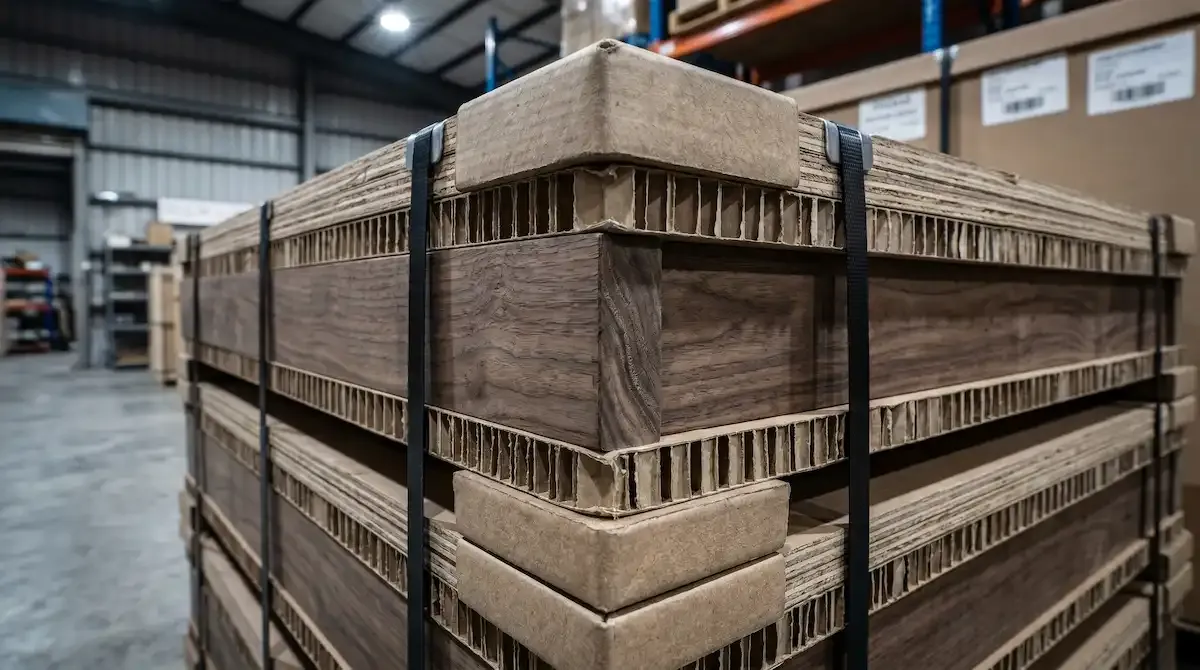

10 點自由跌落測試從 900mm 高度進行角、稜、面落下20mm 蜂巢板 + L型硬紙護角
隨機振動疲勞測試模擬 3,000 海里貨輪交變頻率震動內層珍珠棉全包裹無磨損
溫濕度氣候循環-20°C ~ 60°C, 95% RH 高濕環境鋁箔真空防潮袋 + 矽膠乾燥劑
重物堆疊垂直負載靜載 500 kg 垂直重壓 72 小時五層重型高抗壓瓦楞紙箱

四、 現場工時精算:單套安裝從 4 小時縮短至 25 分鐘

工地現場往往處於粉塵密布、交叉施工且缺乏大型機具的混亂狀態:

300 間客房現場安裝工時與落地成本精算表

精算指標項目傳統全散件 KD 方案上德半預組裝模組化
單房家具現場組裝工時4.0 小時 / 房25 分鐘 / 房
300 間房現場總安裝工時1,200 工時125 工時 (-90%)
需要進場之安裝師傅人數15 名師傅 x 10 天3 名師傅 x 5 天
現場直接安裝工資成本NT$ 750,000NT$ 75,000
海運貨櫃數量需求 (300房)35 個 40HQ 貨櫃23 個 40HQ 貨櫃
越洋海運與港口報關總運費NT$ 5,250,000NT$ 3,450,000
運輸貨損與現場返工率高達 6% ~ 8% (嚴重破損)0% 貨損 (零重置)
總落地成本節省金額基準成本直接省下 NT$ 255 萬

五、 傳統粗放物流 vs 上德精密物流工程 10 年 TCO 對比矩陣

跨國物流工藝:傳統粗放包裝 vs 上德精密物流工程 10 年 TCO 對比

評估維度傳統粗放組裝 / 低階包裝上德精密 CBM / ISTA 3A 工程
貨櫃空間容積率60% ~ 65% (大量浪費空間)90% ~ 92% (空間利用最大化)
海運貨損破損率5% ~ 8% 邊角撞傷開裂0% 零貨損出廠防護
現場安裝返工率高 (現場補漆、調水平耗時)零返工,快拆接口即插即用
開幕時程延誤風險極高 (因貨損等待補件數月)零延誤,鎖定準時剪綵營業
10 年 TCO 綜合成本基準成本 (100% + 高昂海運)降低至 34% (節省 66% 資金)

六、 結論:以精密物流演算,將供應鏈風險鎖死在國門之外

在現代跨國商用不動產與五星級奢華飯店的開發戰場中,物流從來不只是被動的搬運工序,而是直接決定專案落地總成本(Landed Cost)與開幕現金流釋放時程的核心工程學。

上德家具(Sunder Furniture)將 3D 空間幾何演算法、半預組裝模組化結構與 ISTA 3A 包裝測試放進生產前端。我們以嚴謹的數據精算,為業主優化裝載材積並降低現場安裝摩擦,須注意這套做法有前提:批量低於 80 間房時,模組化開模與治具成本會攤不掉,散裝發運反而划算。
